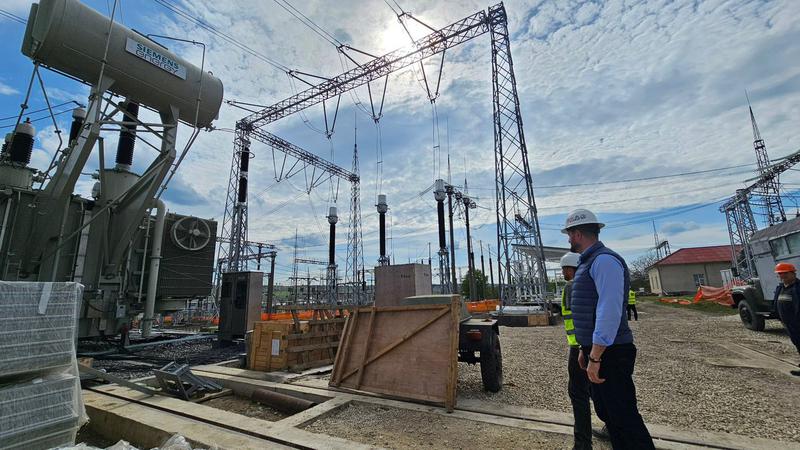

Премьер-министр Республики Молдова Василе Тофан сообщил о намерении властей запустить тестирование энергетической линии, названной «линией независимости», к Дню независимости, который отмечается 27 августа. Он подчеркнул, что работы по этому проекту ведутся в спешном режиме.
Тофан отметил, что в планах правительства продолжить развитие энергетических интерконнекторов с Румынией. В числе ключевых проектов — линия электропередачи Вулканешты–Кишинёв, в строительстве которой участвует Румыния.
Премьер уточнил, что эти проекты представляют собой не только инвестиции в энергетическую безопасность Молдовы, но также способны принести пользу Румынии, позволяя экспортировать электроэнергию в Украину, которая сталкивается с серьёзным дефицитом. «Эти интерконнекторы позволяют также экспортировать энергию в Украину. Это будет выгодно и для румын», – отметил он.
Руководитель УCIPE Руслан Сургю официальный подтвердил, что работы на станции «Электрическая Кишинёв», относящейся к проекту линии Вулканешты–Кишинёв, не завершатся в июле, как планировалось изначально, а продлятся до конца текущего года.
Станция «Электрическая Кишинёв» является ключевым элементом проекта, и без её завершения инфраструктура не сможет функционировать, хотя линии электропередачи и станция Вулканешты уже готовы. Это значит, что Республика Молдова останется зависимой от линии, проходящей через Приднестровье.
Два месяца назад Руслан Сургю сообщал о задержках в модернизации станции «Электрическая Кишинёв» с напряжением 330 кВ. Работы должны были завершиться к октябрю 2024 года, однако сроки были продлены из-за непредвиденных обстоятельств, включая последствия войны России против Украины.
Модернизация станции на 330 кВ и расширение станции на 400 кВ в Вулканешты являются важными шагами для подключения линии Вулканешты-Кишинёв к энергетической инфраструктуре юга и центра Республики Молдова, включая Кишинёв. Система позволит напрямую передавать электроэнергию в крупнейший центр потребления в стране. Контракт на модернизацию станции «Электрическая Кишинёв» был подписан с конгломератом компаний Siemens Energy SRL, Electromontaj SA и Energotech SA из Румынии на сумму 11,88 миллиона евро.
Согласно условиям контракта, работы должны были быть завершены в октябре 2024 года. В то же время контракт на расширение станции Вулканешты был подписан с ассоциацией компаний Celin SRL и Energobit SA из Румынии на сумму около 3,8 миллиона евро, с завершением работ к концу января 2025 года.
Линия Вулканешты-Кишинёв длиной 157 километров представляет собой стратегическое соединение между югом и центром Молдовы и финансируется Группой Всемирного банка. Проект реализуется правительством через Министерство энергетики Республики Молдова и УCIPE, а его бенефициаром является Государственное предприятие «Молдэлектрика».
Сообщает OGlavnom.
